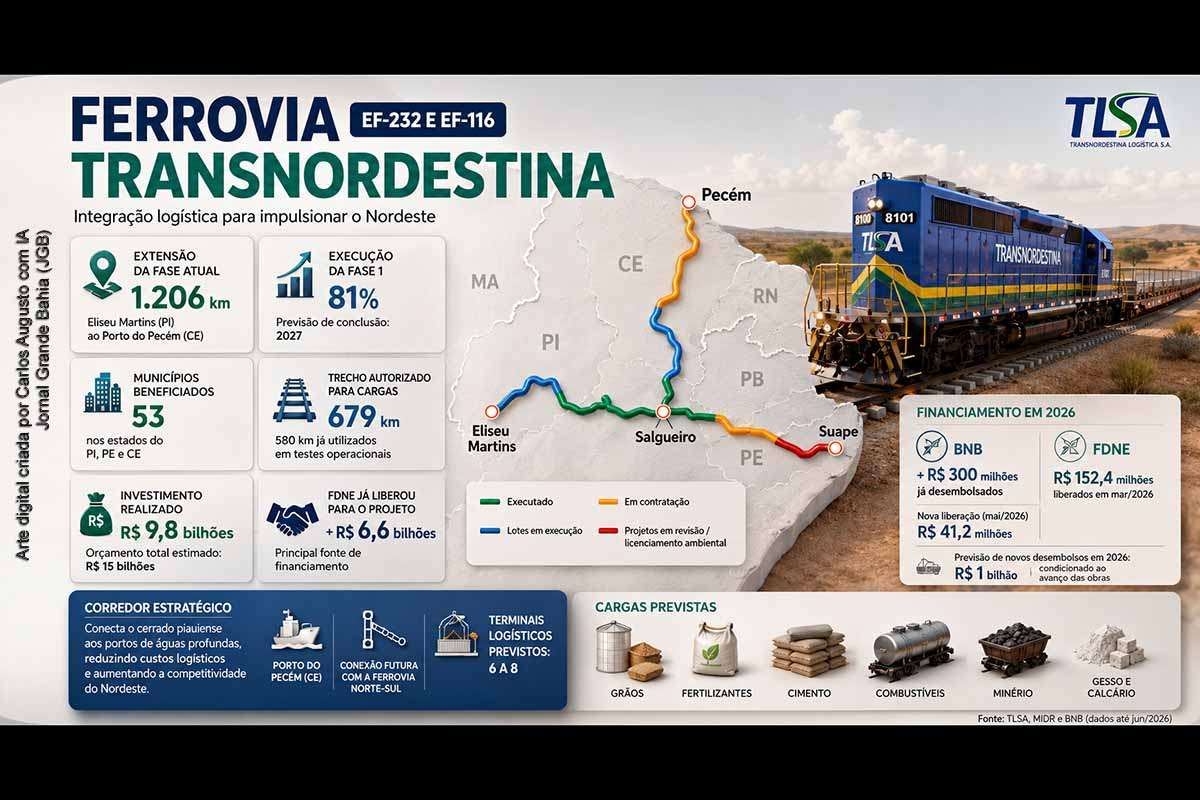

Ferrovia Transnordestina avança no Nordeste com 81% da fase 1 concluída, novos aportes do FDNE e impasse sobre trecho até Suape

A Ferrovia Nova Transnordestina, empreendimento ferroviário estratégico formado pelos eixos EF-232 e EF-116, consolida-se como uma das principais obras de infraestrutura logística em execução no Brasil, ao avançar na ligação entre Eliseu Martins, no Piauí, e o Porto do Pecém, no Ceará, enquanto o trecho pernambucano até o Porto de Suape permanece no centro de debates técnicos, financeiros e institucionais. O projeto, conduzido pela Transnordestina Logística S.A. (TLSA) no trecho principal e articulado com recursos públicos por meio do Fundo de Desenvolvimento do Nordeste (FDNE), busca reduzir custos de transporte, ampliar a competitividade regional, integrar áreas produtoras do semiárido aos portos de águas profundas e reordenar a logística de cargas no Nordeste.

Projeto ferroviário busca integrar o interior produtivo aos portos do Nordeste

A Ferrovia Nova Transnordestina foi concebida para superar um dos gargalos históricos da economia nordestina: a baixa integração entre zonas produtoras do interior e estruturas portuárias capazes de operar cargas em escala nacional e internacional. A ferrovia foi planejada para atender cadeias ligadas ao agronegócio, mineração, indústria, cimento, fertilizantes, combustíveis e granéis sólidos, com impacto potencial sobre custos logísticos, prazos de escoamento e competitividade regional.

O projeto original previa uma malha de aproximadamente 1.753 quilômetros, conectando o cerrado piauiense, em Eliseu Martins, aos portos de Pecém, no Ceará, e Suape, em Pernambuco. Com a repactuação contratual formalizada em 2022, a fase atualmente sob responsabilidade da TLSA passou a concentrar a execução da ligação entre o Piauí e o Pecém, com cerca de 1.206 a 1.209 quilômetros, atravessando 53 municípios.

Essa reorganização alterou o desenho operacional do empreendimento. O eixo até o Pecém tornou-se a frente mais avançada da obra, enquanto o trecho Salgueiro–Suape, devolvido ao poder público, passou a depender de estudos, modelagem institucional e decisões sobre financiamento, execução e futura concessão.

Fase 1 concentra avanço físico e novas liberações financeiras

A fase 1 da Transnordestina, que liga áreas produtivas do Piauí ao litoral cearense, alcançou cerca de 81% de execução em junho de 2026. O empreendimento já recebeu aproximadamente R$ 9,8 bilhões em investimentos, dentro de orçamento total estimado em R$ 15 bilhões, segundo informações divulgadas pelo Governo Federal.

Entre os marcos recentes, a obra registrou avanço diário histórico na montagem de trilhos, com 1,69 quilômetro de ferrovia concluído em um único dia, durante a instalação de 3,36 quilômetros de trilhos no Lote 5, em Quixeramobim, no Ceará. O desempenho antecede novas entregas previstas no trecho cearense, incluindo a conclusão de segmentos adicionais e a incorporação de vagões graneleiros à operação.

O financiamento permanece decisivo para a continuidade da obra. Em maio de 2026, o Banco do Nordeste (BNB) liberou R$ 41,2 milhões, terceira parcela do ano para a Transnordestina. Os recursos integram o financiamento do FDNE, voltado ao trecho entre Eliseu Martins e o Complexo Industrial e Portuário do Pecém. Em 2026, os desembolsos já haviam superado R$ 300 milhões, com previsão de novas liberações condicionadas ao avanço físico do empreendimento.

FDNE, BNB, Sudene e União sustentam a engenharia financeira

A estrutura de financiamento da Transnordestina combina recursos privados e públicos, envolvendo a CSN, controladora da TLSA, além de instrumentos federais como FDNE, Finor, BNDES, Banco do Nordeste, Sudene e participação estatal em fases anteriores do arranjo. Embora a ferrovia seja operada por concessionária privada em sua frente principal, a presença de recursos públicos tornou o projeto objeto de acompanhamento contínuo por órgãos de controle.

O modelo de desembolso por etapas busca vincular a liberação financeira ao avanço físico das obras. Essa sistemática reduz riscos de descasamento entre execução e financiamento, mas também evidencia a dependência do empreendimento de estabilidade institucional, cronogramas realistas e governança técnica transparente.

A retomada de aportes expressivos nos últimos anos recolocou a ferrovia no centro da agenda logística do Nordeste. Ao mesmo tempo, o histórico de atrasos, revisões orçamentárias e mudanças contratuais exige acompanhamento rigoroso para que os novos repasses não reproduzam problemas que marcaram fases anteriores da obra.

História da Transnordestina combina ambição regional, atrasos e repactuações

A concessão da antiga Malha Nordeste da Rede Ferroviária Federal foi transferida em 1997 à Companhia Ferroviária do Nordeste, posteriormente incorporada ao grupo ligado à CSN. Os estudos para a nova ferrovia ganharam corpo no início dos anos 2000, e as obras da Nova Transnordestina foram lançadas em 2006, durante o primeiro governo do presidente Luiz Inácio Lula da Silva, em Missão Velha, no Ceará.

Naquele momento, o empreendimento foi apresentado como uma das maiores obras de infraestrutura do país, ao lado da transposição do Rio São Francisco. O prazo original indicava conclusão até 2010, mas sucessivas revisões de custo, entraves técnicos, dificuldades de financiamento e impasses regulatórios alteraram o cronograma.

Ao longo dos anos seguintes, a obra passou por mudanças institucionais relevantes. Em 2013, houve a separação entre a malha ferroviária antiga, operada pela Ferrovia Transnordestina Logística, e a Nova Transnordestina, sob responsabilidade da TLSA. A partir daí, consolidou-se a distinção entre a chamada Transnordestina antiga, de bitola métrica e operação em trechos já existentes, e a Nova Transnordestina, de bitola mista, projetada para maior capacidade de transporte.

Trecho até Suape permanece como ponto sensível do projeto

O trecho entre Salgueiro e o Porto de Suape, em Pernambuco, permanece como o principal ponto de tensão institucional da Transnordestina. A repactuação de 2022 disciplinou a devolução desse segmento pela concessionária, concentrando a atuação da TLSA no eixo até o Pecém. Com isso, a retomada do ramal pernambucano passou a depender de ação direta da União, por meio do Ministério dos Transportes e da Infra S.A.

Em março de 2024, o Tribunal de Contas da União autorizou a retomada de aportes públicos no trecho pernambucano, após análise de condicionantes ligadas ao contrato. O segmento Salgueiro–Suape foi incluído no Novo PAC, com previsão de investimentos federais e necessidade de atualização dos projetos de engenharia.

Em 2026, entretanto, o debate voltou a ganhar complexidade. O TCU passou a exigir demonstração técnica mais robusta da viabilidade do trecho, incluindo estudos atualizados de viabilidade técnica, econômica e ambiental. A cobrança reforça a necessidade de comprovação objetiva dos benefícios socioeconômicos, da pertinência do investimento público e da modelagem adequada para a retomada das obras.

Suape e Pecém representam interesses logísticos complementares

O avanço do eixo até o Pecém tem importância econômica evidente para o Ceará, o Piauí e parte do interior nordestino. O porto cearense oferece conexão com mercados externos, estrutura industrial associada e potencial para ampliar a exportação de commodities e insumos.

Suape, por sua vez, é estratégico para Pernambuco e para cadeias produtivas do Agreste, do Sertão e de áreas industriais do Nordeste oriental. A ausência de uma conexão ferroviária efetiva até o porto pernambucano limita o alcance pleno do projeto original e mantém em aberto uma disputa federativa e logística sensível.

A questão central não é apenas política. Trata-se de definir se a ligação até Suape terá financiamento, estudos atualizados, execução técnica viável e governança capaz de evitar novas paralisações. Sem essa etapa, a Transnordestina avançará como corredor robusto até o Pecém, mas permanecerá incompleta em relação ao desenho regional concebido inicialmente.

Impactos econômicos e ambientais esperados

A principal promessa da Transnordestina é reduzir a dependência do transporte rodoviário de cargas em longas distâncias, especialmente em regiões onde a malha viária sofre com custos elevados, desgaste permanente e baixa eficiência para grandes volumes. A ferrovia pode ampliar a competitividade de produtores de grãos, minérios, cimento, combustíveis e fertilizantes.

A integração ferroviária também tende a influenciar decisões de investimento privado. A presença de uma infraestrutura de transporte de alta capacidade pode atrair terminais logísticos, armazéns, unidades industriais, frigoríficos e prestadores de serviço para municípios do interior, criando efeitos indiretos sobre emprego, renda e arrecadação.

Do ponto de vista ambiental, o transporte ferroviário costuma apresentar menor emissão proporcional de gases poluentes por tonelada transportada, quando comparado ao transporte rodoviário em longas distâncias. Esse benefício, no entanto, depende de operação eficiente, gestão ambiental rigorosa, cumprimento de condicionantes e mitigação de impactos sobre comunidades, áreas rurais e ecossistemas afetados pela implantação da via permanente.

Desafios incluem governança, desapropriações e controle público

Apesar dos avanços recentes, a Transnordestina ainda enfrenta desafios significativos. O primeiro é financeiro: obras ferroviárias de grande extensão exigem fluxo contínuo de capital, previsibilidade orçamentária e compatibilidade entre desembolsos e execução física. Qualquer interrupção relevante pode afetar contratos, cronogramas e custos.

O segundo desafio é fundiário e social. Projetos lineares atravessam áreas urbanas, rurais, produtivas e ambientalmente sensíveis. Desapropriações, reassentamentos, passagens de nível, segurança ferroviária e relação com comunidades locais exigem atuação permanente do poder público, da concessionária e dos órgãos de fiscalização.

O terceiro desafio é institucional. A presença de recursos públicos em empreendimento sob gestão privada impõe transparência, controle externo e prestação de contas. O histórico de atrasos torna indispensável uma governança que seja capaz de demonstrar resultados, corrigir falhas e impedir que a obra se converta novamente em promessa adiada.

Avanço físico não elimina passivos históricos

A Transnordestina chegou a 2026 com sinais concretos de aceleração, especialmente no trecho entre Piauí e Ceará. Os dados de execução, os testes operacionais e as novas liberações financeiras indicam que o projeto deixou de estar apenas no campo das intenções e passou a apresentar entregas verificáveis. Esse avanço, contudo, não apaga o histórico de atrasos, revisões contratuais e custos crescentes que marcaram a obra desde 2006.

O ponto mais sensível permanece no equilíbrio entre ambição regional e responsabilidade pública. A ferrovia tem potencial para alterar a matriz logística do Nordeste, mas seu impacto pleno depende de conclusão operacional, integração portuária, terminais eficientes e segurança jurídica. Sem isso, há risco de que a infraestrutura avance em trechos importantes, mas não alcance toda a capacidade transformadora anunciada ao longo de duas décadas.

A controvérsia sobre o trecho Salgueiro–Suape revela uma tensão legítima entre planejamento político e exigência técnica. Pernambuco tem razão econômica e federativa para defender a conexão ao seu porto estratégico; o TCU, por sua vez, cumpre papel institucional ao exigir estudos atualizados e demonstração de vantajosidade antes de novos compromissos financeiros. A resposta responsável não está em ignorar o controle, mas em produzir estudos consistentes, cronogramas exequíveis e decisões públicas capazes de resistir à fiscalização.

Conclusão editorial: Transnordestina avança, mas conclusão exige disciplina institucional

A Ferrovia Nova Transnordestina representa uma das mais importantes apostas logísticas do Nordeste contemporâneo. O avanço da fase 1 até o Porto do Pecém, a retomada de investimentos e os testes operacionais indicam uma mudança relevante no ritmo do empreendimento, com potencial de reduzir custos, integrar cadeias produtivas e fortalecer a economia regional.

O futuro da obra, entretanto, dependerá da capacidade de alinhar financiamento, execução, controle público e solução para o trecho pernambucano até Suape. Nos próximos atos, Ministério dos Transportes, Infra S.A., TCU, TLSA, BNB, Sudene, governos estaduais e setores produtivos terão papel decisivo. O interesse público exige que a ferrovia avance com transparência, segurança técnica e compromisso efetivo com o desenvolvimento regional, sem repetir os erros que transformaram uma obra estratégica em símbolo prolongado de atraso.

Dados estatísticos da Ferrovia Nova Transnordestina

1. Identificação do empreendimento

  • Nome oficial: Ferrovia Nova Transnordestina.
  • Eixos ferroviários: EF-232 e EF-116.
  • Tipo de operação: transporte ferroviário de cargas.
  • Modalidade: ferrovia de alta capacidade, voltada ao escoamento de produção agrícola, mineral e industrial.
  • Bitola: bitola larga e trechos em bitola mista, conforme o projeto.
  • Concessionária responsável pela fase principal: Transnordestina Logística S.A. — TLSA.
  • Controladora: Companhia Siderúrgica Nacional — CSN.
  • Estados diretamente envolvidos na fase atual: Piauí, Pernambuco e Ceará.

2. Extensão e percurso

  • Extensão da fase atual: aproximadamente 1.206 km a 1.209 km.
  • Traçado principal em execução: ligação entre Eliseu Martins (PI) e o Porto do Pecém (CE), passando por Salgueiro (PE).
  • Extensão originalmente prevista no projeto completo: cerca de 1.753 km.
  • Municípios atravessados: 53 municípios.
  • Estados cortados pela ferrovia: 3 estados — Piauí, Pernambuco e Ceará.
  • Trecho autorizado para tráfego de cargas: aproximadamente 679 km.
  • Trecho utilizado em operações iniciais e testes comerciais: cerca de 580 km.

3. Conexões logísticas previstas

  • Porto do Pecém (CE): principal destino da fase atual da ferrovia.
  • Porto de Suape (PE): previsto no projeto original, mas o trecho Salgueiro–Suape permanece pendente de definição técnica, financeira e institucional.
  • Eliseu Martins (PI): ponto estratégico no cerrado piauiense e origem da conexão com áreas produtoras.
  • Salgueiro (PE): entroncamento ferroviário central no desenho da malha.
  • Conexão futura prevista: ligação com a Ferrovia Norte-Sul, ampliando a integração logística nacional.

4. Terminais, pátios e estruturas operacionais

  • Estações de passageiros: não se aplica, pois a Nova Transnordestina é uma ferrovia de carga, não de transporte regular de passageiros.
  • Terminais logísticos previstos: entre 6 e 8 estruturas, conforme planejamento operacional.
  • Pontos logísticos citados no projeto:
    • Eliseu Martins (PI);
    • Bela Vista do Piauí (PI);
    • Trindade (PE);
    • Salgueiro (PE);
    • Missão Velha (CE);
    • Maranguape (CE);
    • Porto do Pecém (CE).
  • Terminal Intermodal do Piauí — TIPI: utilizado em testes recentes de transporte de cargas.
  • Terminal Logístico de Iguatu — TLI: utilizado como destino em operações iniciais.
  • Terminal portuário no Pecém: previsto para consolidar a conexão ferroviária com o porto cearense.

5. Frequência dos trens

  • Frequência regular de trens: ainda não definida publicamente.
  • Motivo: a ferrovia está em fase de implantação, testes operacionais e formação de base comercial.
  • Tipo de circulação atual: transporte comissionado, testes comerciais e operações iniciais de carga.
  • Não há grade pública de horários, como ocorre em sistemas de passageiros.
  • A frequência futura dependerá de:
    • demanda de cargas;
    • conclusão dos trechos;
    • disponibilidade de terminais;
    • contratos comerciais;
    • capacidade operacional da via;
    • conexão plena com o Porto do Pecém.

6. Cargas transportadas e previstas

  • Cargas já utilizadas em testes:
    • milho;
    • sorgo.
  • Carga transportada em primeiro teste relevante: cerca de 1.000 toneladas de milho.
  • Composição do primeiro teste: 20 vagões.
  • Trajeto do primeiro teste: entre Bela Vista do Piauí (PI) e Iguatu (CE).
  • Carga transportada no segundo teste operacional: 946,12 toneladas de sorgo.
  • Tempo do segundo teste: 16 horas e 34 minutos.
  • Cargas previstas para operação regular:
    • grãos;
    • fertilizantes;
    • cimento;
    • combustíveis;
    • minério;
    • gipsita;
    • calcário;
    • gesso agrícola;
    • granéis sólidos.

7. Avanço físico das obras

  • Execução da fase 1: cerca de 81% concluída.
  • Previsão de conclusão da fase 1: 2027.
  • Recorde diário de montagem: 1,69 km de ferrovia em um dia.
  • Instalação registrada no dia do recorde: 3,36 km de trilhos.
  • Local do recorde: Lote 5, em Quixeramobim (CE).
  • Entrega prevista em junho de 2026: mais 100 km de ferrovia concluída entre os lotes 4 e 5, no Ceará.
  • Novos vagões graneleiros previstos: 100 vagões.

8. Engenharia da obra

  • Terraplanagem prevista: aproximadamente 186 milhões de m³.
  • Pontes e viadutos previstos: 143 estruturas.
  • Bueiros previstos: cerca de 65 km.
  • Dormentes previstos: aproximadamente 2,2 milhões.
  • Trilhos previstos: cerca de 209 mil toneladas.
  • Brita prevista para lastro ferroviário: aproximadamente 3,2 milhões de m³.
  • Produção média de dormentes: cerca de 4,8 mil unidades por dia.

9. Investimentos e financiamento

  • Investimento já realizado: cerca de R$ 9,8 bilhões.
  • Orçamento total estimado: aproximadamente R$ 15 bilhões.
  • Recursos já liberados pelo FDNE: mais de R$ 6,6 bilhões.
  • Nova liberação do FDNE em março de 2026: R$ 152,4 milhões.
  • Liberação do Banco do Nordeste em maio de 2026: R$ 41,2 milhões.
  • Total desembolsado pelo BNB em 2026: mais de R$ 300 milhões.
  • Previsão adicional de desembolso em 2026: cerca de R$ 1 bilhão, condicionada ao avanço das obras.
  • Desembolso informado em 2025: R$ 1,7 bilhão.
  • Aditivo ao financiamento anunciado no fim de 2024: R$ 3,6 bilhões.

10. Segurança operacional

  • Distância de frenagem de uma composição ferroviária: pode chegar a 1 km.
  • Prioridade em passagens de nível: sempre do trem.
  • Riscos principais: colisões em cruzamentos, circulação indevida de pessoas na faixa de domínio e desrespeito à sinalização.
  • Medidas necessárias: campanhas educativas, sinalização adequada, controle de acesso, fiscalização e integração com comunidades ao longo do traçado.

11. Diferença entre estações e terminais

  • Estações: estruturas típicas de transporte de passageiros.
  • Terminais: estruturas voltadas à carga, descarga, armazenagem e integração logística.
  • No caso da Nova Transnordestina: o correto é falar em terminais logísticos, pátios ferroviários e terminais portuários, não em estações de passageiros.

12. Principais benefícios esperados

  • Redução dos custos logísticos para produtores do interior nordestino.
  • Aumento da competitividade de grãos, minérios, fertilizantes, cimento e outros produtos.
  • Integração entre áreas produtoras e portos de águas profundas.
  • Diminuição da dependência do transporte rodoviário em longas distâncias.
  • Menor emissão proporcional de poluentes por tonelada transportada, em comparação com o transporte rodoviário.
  • Atração de investimentos privados em terminais, armazéns, indústrias e serviços logísticos.
  • Geração de empregos diretos e indiretos durante a construção e a operação.

13. Principais desafios

  • Conclusão integral da fase 1 até o Porto do Pecém.
  • Definição do trecho Salgueiro–Suape, ainda dependente de estudos e decisões institucionais.
  • Garantia de financiamento contínuo até a conclusão das obras.
  • Cumprimento de condicionantes ambientais.
  • Gestão de desapropriações e impactos sobre comunidades locais.
  • Controle público sobre recursos federais aplicados em empreendimento de concessão privada.
  • Integração com outras ferrovias para ampliar o alcance nacional do corredor logístico.

14. Síntese dos principais números

  • 1.206 km a 1.209 km de extensão na fase atual.
  • 1.753 km no projeto originalmente concebido.
  • 53 municípios atravessados.
  • 3 estados diretamente envolvidos.
  • 679 km autorizados para tráfego de cargas.
  • 580 km utilizados em operações iniciais.
  • 81% de execução da fase 1.
  • 2027 como previsão de conclusão da primeira fase.
  • R$ 9,8 bilhões já investidos.
  • R$ 15 bilhões de orçamento total estimado.
  • R$ 6,6 bilhões já liberados pelo FDNE.
  • R$ 41,2 milhões liberados pelo BNB em maio de 2026.
  • R$ 1,7 bilhão desembolsado em 2025.
  • R$ 1 bilhão previsto em novos desembolsos em 2026.
  • 20 vagões no primeiro teste operacional relevante.
  • 1.000 toneladas de milho transportadas em teste.
  • 946,12 toneladas de sorgo transportadas em novo teste.
  • 16 horas e 34 minutos de duração no segundo teste operacional.
  • 143 pontes e viadutos previstos.
  • 2,2 milhões de dormentes previstos.
  • 209 mil toneladas de trilhos previstas.
  • 3,2 milhões de m³ de brita previstos.
  • 1 km de distância possível para frenagem de uma composição.

Obra estratégica de transporte de cargas

A Ferrovia Nova Transnordestina é uma obra estratégica de transporte de cargas voltada à integração logística do Nordeste. Com aproximadamente 1.206 km a 1.209 km na fase atual, 81% de execução e previsão de conclusão em 2027, o empreendimento busca ligar áreas produtoras do Piauí, Pernambuco e Ceará ao Porto do Pecém. Apesar dos avanços, a definição do trecho até Suape e a continuidade do financiamento permanecem como pontos decisivos.

A Ferrovia Nova Transnordestina avança como obra estratégica para integrar o interior produtivo do Nordeste ao Porto do Pecém, com cerca de 81% da fase 1 concluída e novos aportes do FDNE. O projeto, conduzido pela TLSA no eixo Piauí–Ceará, enfrenta desafios financeiros, ambientais e institucionais. O trecho Salgueiro–Suape segue como ponto sensível, dependente de estudos, decisões públicas e controle do TCU.
Ferrovia Nova Transnordestina avança com 81% da fase 1 concluída, novos aportes do FDNE e debate sobre o trecho até Suape. Obra pode reduzir custos logísticos, integrar cadeias produtivas e fortalecer a economia do Nordeste.
